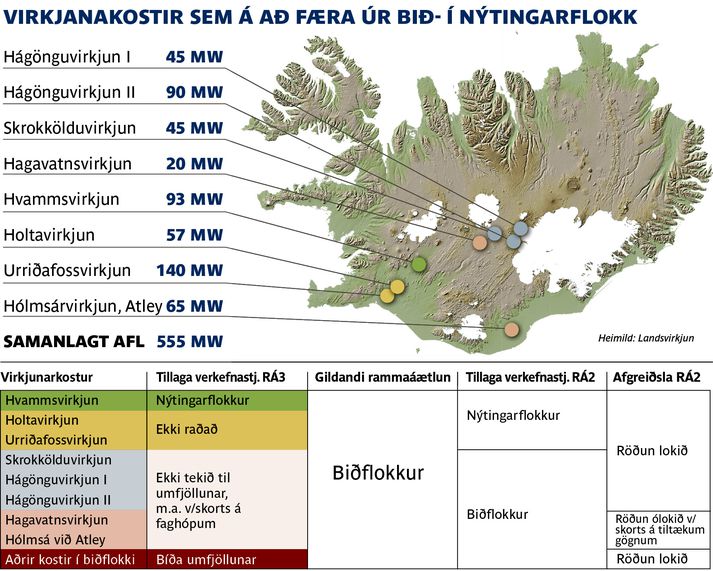

Efast um lögmæti tillögu um virkjanakosti Svavar Hávarðsson skrifar 29. nóvember 2014 07:00 Grafík/GarðarSvavar Vegna fjárskorts gat verkefnisstjórn 3. áfanga rammaáætlunar ekki skipað faghópa í haust til að hefja vinnu við mat á nokkrum virkjunarkostum í biðflokki. Meirihluti atvinnuveganefndar samþykkti á fimmtudag að fimm þessara kosta verði nú færðir úr bið- í nýtingarflokk rammaáætlunar, þrátt fyrir að verkefnisstjórn 2. og 3. áfanga hafi ekki haft forsendur til að meta virkjunarkostina samkvæmt lögum þar um. Vilji meirihluta atvinnuveganefndar er að færa átta virkjunarkosti úr biðflokki í nýtingarflokk án aðkomu verkefnisstjórnar. Stefán Gíslason, formaður verkefnisstjórnarinnar, segir að umræddir virkjunarkostir hafi mjög ólíka stöðu, og greina megi þá í fernt eftir því hvar þeir eru staddir í meðförum verkefnisstjórnarinnar.Grænt ljós Verkefnisstjórnin hefur lagt til að Hvammsvirkjun í neðri hluta Þjórsár verði færð í nýtingarflokk, og tillaga nefndarinnar lýtur aðeins að því að það mat verði staðfest. Tvær aðrar virkjanir í margumtalaðri virkjanaþrennu í neðri hluta Þjórsár, Holtavirkjun og Urriðafossvirkjun, hefur verkefnisstjórnin fjallað um, en gat ekki tekið afstöðu til þeirra á grundvelli fyrirliggjandi gagna um áhrif þeirra á stofna laxfiska í Þjórsá.Engin svör um greiðslur Hinir virkjanakostirnir fimm eru á allt öðrum stað í meðförum verkefnisstjórnarinnar en fyrrnefndar virkjanir í Þjórsá. Skrokkölduvirkjun og Hágönguvirkjanir I og II fóru í nýtingu í 2. áfanga rammaáætlunar, en voru síðar færðar í biðflokk vegna athugasemda sem fram komu í lögbundnu umsagnarferli. Verkefnisstjórn 3. áfanga rammaáætlunar hefur ekki fjallað um þessa virkjunarkosti. „Ætlunin var að taka þá fyrir síðastliðið haust en það reyndist ekki mögulegt þar sem ljóst var að endurmeta þyrfti m.a. áhrif virkjananna á víðerni og verndarsvæði Vatnajökulsþjóðgarðs, svo og samlegðaráhrif virkjananna og flutningskerfa raforku,“ segir Stefán. Verkefnisstjórn taldi sig ekki hafa forsendur til að meta þessa þætti án aðkomu fullskipaðra faghópa, enda óljóst hvort slíkt vinnuferli stæðist ákvæði laga. Faghópa var hins vegar ekki hægt að skipa á þessum tíma, þar sem ekki lágu fyrir svör frá umhverfis- og auðlindaráðuneytinu um greiðslur til fulltrúa í faghópum, að sögn Stefáns, og því er tillaga atvinnuveganefndar um nýtingu tilkomin þrátt fyrir að faglegri umfjöllun um virkjanakostina sé ekki lokið.Lög brotin? Síðustu tveir virkjanakostirnir, Hagavatnsvirkjun og Hólmsárvirkjun við Atley, eru alveg sér á parti. Verkefnisstjórn 2. áfanga rammaáætlunar lauk aldrei við flokkun þeirra, m.a. vegna mistaka sem gerð voru í meðhöndlun gagna á þeim tíma. Stefán segir að verkefnisstjórn 3. áfanga hafi stefnt á að taka kostina tvo fyrir síðastliðið haust. Það reyndist ekki mögulegt þar sem ljóst var að endurmeta þyrfti m.a. áhrif á sandfok, náttúrulega landmótun, útivist og ferðaþjónustu, auk þess sem óljóst var hvernig tengingu Hagavatnsvirkjunar við flutningskerfið yrði háttað. Að vel athuguðu máli taldi verkefnisstjórn sig ekki hafa forsendur til að meta virkjunarkostina. Til þess hefði þurft að skipa sérstaka faghópa, sem var ekki hægt vegna óvissu um greiðslur frá ráðuneytinu. Því felur tillaga meirihluta atvinnuveganefndar í sér að Hagavatnsvirkjun og Hólmsárvirkjun við Atley verði færðar í nýtingarflokk þrátt fyrir að hvorki fyrrverandi né núverandi verkefnisstjórn hafi lokið faglegri umfjöllum um þær. „Fljótt á litið virðist þessi tillaga meirihlutans á skjön við lög um verndar- og orkunýtingaráætlun [rammaáætlun],“ segir Stefán. Faghópar leggja grunninn Þann 14. janúar 2013 var samþykkt á Alþingi tillaga til þingsályktunar um áætlun um vernd og orkunýtingu landsvæða. Þar með öðlaðist rammaáætlun í fyrsta sinn lögformlegt gildi. Með þingsályktuninni lauk 2. áfanga rammaáætlunar, sem staðið hafði með hléum frá árinu 2003. Þar eru virkjunarkostir flokkaðir í orkunýtingar-, bið- og verndarflokk á grundvelli laga um verndar- og orkunýtingaráætlun [rammaáætlun]. Flokkunin tekur til alls 67 virkjunarkosta en þar af eru 16 í orkunýtingarflokki, 31 í biðflokki en 20 í verndarflokki. Alþingi er ekki bundið af niðurstöðum verkefnisstjórnar rammaáætlunar. Hins vegar er Alþingi bundið af lögum nr. 48/2011 um verndar- og orkunýtingaráætlun. „Verkefnisstjórn annast upplýsingasöfnun, faglegt mat […] og gerð tillagna til ráðherra vegna verndar- og orkunýtingaráætlunar og er samráðsvettvangur vegna hennar. Verkefnisstjórn skal skipa faghópa með sérfræðingum á viðeigandi sviðum sem fari yfir virkjunaráform hver frá sínum sjónarhóli, meti þá með stigagjöf og geri tillögur til verkefnisstjórnar. Fjöldi faghópa og skipan þeirra verður ákveðin af verkefnisstjórninni.“Lög nr. 48/2011 um verndar-og orkunýtingaráætlun. Mest lesið „Martröð sem ég mun bera með mér alla ævi“ Innlent Líkti Nönnu við skerpukjöt og uppskar gífurlega reiði Innlent Biðlar til ráðherra og segir upphrópanir ekki hjálpa Innlent Fyrsta skref Guðbjargar að taka sér frí Innlent Sturla Böðvarsson er látinn Innlent Sérsveitaraðgerð á Selfossi Innlent Játar að hafa brotið á stúlku í Hafnarfirði Innlent Enn til skoðunar hvort úrskurðurinn verði kærður Innlent Mátti skjóta hund vegna viðbúins fjárhagslegs tjóns Innlent Þóttist vera borgarstarfsmaður og sveik út síma og verkfæri Innlent Fleiri fréttir Reyna aftur að fá Helga Bjart á bak við lás og slá Niðurstöður samræmdra prófa í vor verði opinberaðar Líkti Nönnu við skerpukjöt og uppskar gífurlega reiði Mátti skjóta hund vegna viðbúins fjárhagslegs tjóns Loka lauginni vegna veðurs Biðlar til ráðherra og segir upphrópanir ekki hjálpa Funda um Evrópumálin „fjarri kastljósi fjölmiðla“ Ásdís Halla og Erna Kristín skiptast á ráðuneytum Þóttist vera borgarstarfsmaður og sveik út síma og verkfæri Fyrsta skref Guðbjargar að taka sér frí Játar að hafa brotið á stúlku í Hafnarfirði Vonskuveður víða um land og óvissustig í gildi Íslenskum ríkisborgurum fjölgaði fimmtán sinnum meira en erlendum Enn til skoðunar hvort úrskurðurinn verði kærður Bálhvasst á Austfjörðum og óvissustig vegna snjóflóðahættu Maður ársins og slökkviliðið brugðust við vegna álftar sem fraus föst Þrjár vikur í fyrsta gjalddaga og 15% eiga eftir að skrá kílómetrastöðu Fengu ekki réttargæslumann þrátt fyrir grun um ofbeldi á leikskólanum „Martröð sem ég mun bera með mér alla ævi“ Draumur að skipuleggja kvennaverkfall í Þýskalandi Sturla Böðvarsson er látinn Forsjá varla ákveðin útfrá erfðafræðilegum tengslum Þjóðverjar horfi í ríkari mæli að Norður-Atlantshafi Sérsveitaraðgerð á Selfossi Fleiri stelpur týndar en áður Húsnæðismálin „helsti drifkraftur verðbólgu síðasta áratuginn“ „Evrópusambandið hefur haft sömu viðskiptastefnu og Trump“ Sviminn hvarf eftir aðgerðina og hækjan horfin Banaslys í Rangárþingi Útkoman mikill skellur eftir að vonarneisti kviknaði Sjá meira
Vegna fjárskorts gat verkefnisstjórn 3. áfanga rammaáætlunar ekki skipað faghópa í haust til að hefja vinnu við mat á nokkrum virkjunarkostum í biðflokki. Meirihluti atvinnuveganefndar samþykkti á fimmtudag að fimm þessara kosta verði nú færðir úr bið- í nýtingarflokk rammaáætlunar, þrátt fyrir að verkefnisstjórn 2. og 3. áfanga hafi ekki haft forsendur til að meta virkjunarkostina samkvæmt lögum þar um. Vilji meirihluta atvinnuveganefndar er að færa átta virkjunarkosti úr biðflokki í nýtingarflokk án aðkomu verkefnisstjórnar. Stefán Gíslason, formaður verkefnisstjórnarinnar, segir að umræddir virkjunarkostir hafi mjög ólíka stöðu, og greina megi þá í fernt eftir því hvar þeir eru staddir í meðförum verkefnisstjórnarinnar.Grænt ljós Verkefnisstjórnin hefur lagt til að Hvammsvirkjun í neðri hluta Þjórsár verði færð í nýtingarflokk, og tillaga nefndarinnar lýtur aðeins að því að það mat verði staðfest. Tvær aðrar virkjanir í margumtalaðri virkjanaþrennu í neðri hluta Þjórsár, Holtavirkjun og Urriðafossvirkjun, hefur verkefnisstjórnin fjallað um, en gat ekki tekið afstöðu til þeirra á grundvelli fyrirliggjandi gagna um áhrif þeirra á stofna laxfiska í Þjórsá.Engin svör um greiðslur Hinir virkjanakostirnir fimm eru á allt öðrum stað í meðförum verkefnisstjórnarinnar en fyrrnefndar virkjanir í Þjórsá. Skrokkölduvirkjun og Hágönguvirkjanir I og II fóru í nýtingu í 2. áfanga rammaáætlunar, en voru síðar færðar í biðflokk vegna athugasemda sem fram komu í lögbundnu umsagnarferli. Verkefnisstjórn 3. áfanga rammaáætlunar hefur ekki fjallað um þessa virkjunarkosti. „Ætlunin var að taka þá fyrir síðastliðið haust en það reyndist ekki mögulegt þar sem ljóst var að endurmeta þyrfti m.a. áhrif virkjananna á víðerni og verndarsvæði Vatnajökulsþjóðgarðs, svo og samlegðaráhrif virkjananna og flutningskerfa raforku,“ segir Stefán. Verkefnisstjórn taldi sig ekki hafa forsendur til að meta þessa þætti án aðkomu fullskipaðra faghópa, enda óljóst hvort slíkt vinnuferli stæðist ákvæði laga. Faghópa var hins vegar ekki hægt að skipa á þessum tíma, þar sem ekki lágu fyrir svör frá umhverfis- og auðlindaráðuneytinu um greiðslur til fulltrúa í faghópum, að sögn Stefáns, og því er tillaga atvinnuveganefndar um nýtingu tilkomin þrátt fyrir að faglegri umfjöllun um virkjanakostina sé ekki lokið.Lög brotin? Síðustu tveir virkjanakostirnir, Hagavatnsvirkjun og Hólmsárvirkjun við Atley, eru alveg sér á parti. Verkefnisstjórn 2. áfanga rammaáætlunar lauk aldrei við flokkun þeirra, m.a. vegna mistaka sem gerð voru í meðhöndlun gagna á þeim tíma. Stefán segir að verkefnisstjórn 3. áfanga hafi stefnt á að taka kostina tvo fyrir síðastliðið haust. Það reyndist ekki mögulegt þar sem ljóst var að endurmeta þyrfti m.a. áhrif á sandfok, náttúrulega landmótun, útivist og ferðaþjónustu, auk þess sem óljóst var hvernig tengingu Hagavatnsvirkjunar við flutningskerfið yrði háttað. Að vel athuguðu máli taldi verkefnisstjórn sig ekki hafa forsendur til að meta virkjunarkostina. Til þess hefði þurft að skipa sérstaka faghópa, sem var ekki hægt vegna óvissu um greiðslur frá ráðuneytinu. Því felur tillaga meirihluta atvinnuveganefndar í sér að Hagavatnsvirkjun og Hólmsárvirkjun við Atley verði færðar í nýtingarflokk þrátt fyrir að hvorki fyrrverandi né núverandi verkefnisstjórn hafi lokið faglegri umfjöllum um þær. „Fljótt á litið virðist þessi tillaga meirihlutans á skjön við lög um verndar- og orkunýtingaráætlun [rammaáætlun],“ segir Stefán. Faghópar leggja grunninn Þann 14. janúar 2013 var samþykkt á Alþingi tillaga til þingsályktunar um áætlun um vernd og orkunýtingu landsvæða. Þar með öðlaðist rammaáætlun í fyrsta sinn lögformlegt gildi. Með þingsályktuninni lauk 2. áfanga rammaáætlunar, sem staðið hafði með hléum frá árinu 2003. Þar eru virkjunarkostir flokkaðir í orkunýtingar-, bið- og verndarflokk á grundvelli laga um verndar- og orkunýtingaráætlun [rammaáætlun]. Flokkunin tekur til alls 67 virkjunarkosta en þar af eru 16 í orkunýtingarflokki, 31 í biðflokki en 20 í verndarflokki. Alþingi er ekki bundið af niðurstöðum verkefnisstjórnar rammaáætlunar. Hins vegar er Alþingi bundið af lögum nr. 48/2011 um verndar- og orkunýtingaráætlun. „Verkefnisstjórn annast upplýsingasöfnun, faglegt mat […] og gerð tillagna til ráðherra vegna verndar- og orkunýtingaráætlunar og er samráðsvettvangur vegna hennar. Verkefnisstjórn skal skipa faghópa með sérfræðingum á viðeigandi sviðum sem fari yfir virkjunaráform hver frá sínum sjónarhóli, meti þá með stigagjöf og geri tillögur til verkefnisstjórnar. Fjöldi faghópa og skipan þeirra verður ákveðin af verkefnisstjórninni.“Lög nr. 48/2011 um verndar-og orkunýtingaráætlun.
Mest lesið „Martröð sem ég mun bera með mér alla ævi“ Innlent Líkti Nönnu við skerpukjöt og uppskar gífurlega reiði Innlent Biðlar til ráðherra og segir upphrópanir ekki hjálpa Innlent Fyrsta skref Guðbjargar að taka sér frí Innlent Sturla Böðvarsson er látinn Innlent Sérsveitaraðgerð á Selfossi Innlent Játar að hafa brotið á stúlku í Hafnarfirði Innlent Enn til skoðunar hvort úrskurðurinn verði kærður Innlent Mátti skjóta hund vegna viðbúins fjárhagslegs tjóns Innlent Þóttist vera borgarstarfsmaður og sveik út síma og verkfæri Innlent Fleiri fréttir Reyna aftur að fá Helga Bjart á bak við lás og slá Niðurstöður samræmdra prófa í vor verði opinberaðar Líkti Nönnu við skerpukjöt og uppskar gífurlega reiði Mátti skjóta hund vegna viðbúins fjárhagslegs tjóns Loka lauginni vegna veðurs Biðlar til ráðherra og segir upphrópanir ekki hjálpa Funda um Evrópumálin „fjarri kastljósi fjölmiðla“ Ásdís Halla og Erna Kristín skiptast á ráðuneytum Þóttist vera borgarstarfsmaður og sveik út síma og verkfæri Fyrsta skref Guðbjargar að taka sér frí Játar að hafa brotið á stúlku í Hafnarfirði Vonskuveður víða um land og óvissustig í gildi Íslenskum ríkisborgurum fjölgaði fimmtán sinnum meira en erlendum Enn til skoðunar hvort úrskurðurinn verði kærður Bálhvasst á Austfjörðum og óvissustig vegna snjóflóðahættu Maður ársins og slökkviliðið brugðust við vegna álftar sem fraus föst Þrjár vikur í fyrsta gjalddaga og 15% eiga eftir að skrá kílómetrastöðu Fengu ekki réttargæslumann þrátt fyrir grun um ofbeldi á leikskólanum „Martröð sem ég mun bera með mér alla ævi“ Draumur að skipuleggja kvennaverkfall í Þýskalandi Sturla Böðvarsson er látinn Forsjá varla ákveðin útfrá erfðafræðilegum tengslum Þjóðverjar horfi í ríkari mæli að Norður-Atlantshafi Sérsveitaraðgerð á Selfossi Fleiri stelpur týndar en áður Húsnæðismálin „helsti drifkraftur verðbólgu síðasta áratuginn“ „Evrópusambandið hefur haft sömu viðskiptastefnu og Trump“ Sviminn hvarf eftir aðgerðina og hækjan horfin Banaslys í Rangárþingi Útkoman mikill skellur eftir að vonarneisti kviknaði Sjá meira
