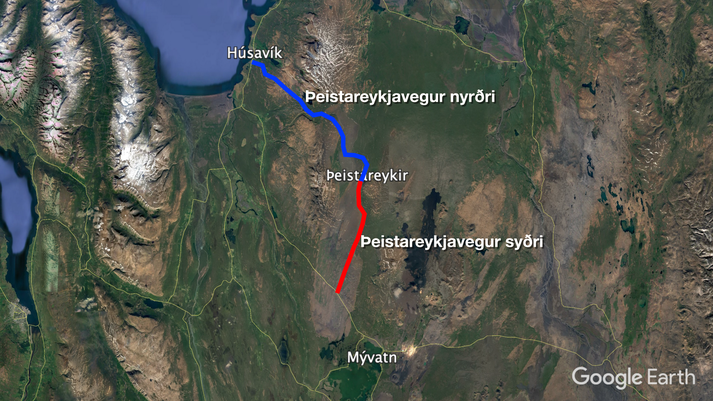

Ný akleið opnast milli Mývatns og Húsavíkur Kristján Már Unnarsson skrifar 27. apríl 2019 22:45 Þeistareykjavegur, milli Húsavíkur og gatnamóta á Hólasandi, verður alls 47 kílómetra langur. Grafík/Guðmundur Björnsson. Landsvirkjun er að hefja lagningu sautján kílómetra heilsársvegar sem tengja mun Þeistareyki og Mývatnssveit. Þetta verður ein stærsta vegagerð ársins og mun opna áhugaverða hringleið fyrir ferðamenn um stórbrotið svæði. Fjallað var um verkefnið í fréttum Stöðvar 2. Vegna smíði Þeistareykjavirkjunar var hafist handa við lagningu nýs vegar milli Húsavíkur og Þeistareykja fyrir sex árum en þar með fengu vegfarendur uppbyggðan veg með bundnu slitlagi í stað jeppaslóða.Frá lagningu Þeistareykjavegar nyrðri haustið 2014. Húsavík sést til hægri.Stöð 2/Egill Aðalsteinsson.En þetta var bara fyrri áfanginn því núna ráðgerir Landsvirkjun að hefja framkvæmdir í sumar við síðari áfangann; sem er að tengja Þeistareyki við Mývatnssvæðið. Þeistareykjavegur nyrðri, milli Húsavíkur og Þeistareykja, er um þrjátíu kílómetra langur en síðari áfanginn, Þeistareykjavegur syðri, milli Þeistareykja og þjóðvegarins á Hólasandi, verður sautján kílómetra langur. Níu tilboð bárust í lagningu Þeistareykjavegar syðri.Grafík/Guðmundur Björnsson.Þegar tilboð voru opnuð í verkið hjá Landsvirkjun í síðasta mánuði reyndist Árni Helgason ehf. eiga lægsta boð, upp á 455 milljónir króna, sem var 90 prósent af 504 milljóna króna kostnaðaráætlun. Alls bárust níu tilboð og reyndust tvö þeirra undir kostnaðaráætlun, en samkvæmt upplýsingum Landsvirkjunar er nú unnið að gerð samnings við lægstbjóðanda, Árna Helgason. Markmið fyrirtækisins með vegagerðinni er að auðvelda samrekstur jarðgufuvirkjana í Þingeyjarsýslum með því að koma á heilsárstengingu milli Þeistareykja og Kröfluvirkjunar. Þannig styttist leiðin milli Þeistareykja og Mývatns úr 94 kílómetrum niður í 36 kílómetra.Frá Þeistareykjum. Gamla bæjarstæðið og gangnamannaskálinn eru við hverasvæðið undir Bæjarfjalli.Stöð 2/Arnar Halldórsson.Um leið opnast spennandi hringleið fyrir ferðamenn inn á stórbrotið svæði, og ekki bara með borholur og gufuaflspípur í forgrunni. Þar má einnig sjá ósnortna eldgíga og miklar jarðsprungur og hverasvæðið við gamla gangnamannaskálann á Þeistareykjum þætti eflaust mörgum ferðarinnar virði að skoða, en þar stóð bærinn Þeistareykir forðum. Stefnt er að því að vegagerðinni verði lokið haustið 2021. Hér má sjá frétt Stöðvar 2: Ferðamennska á Íslandi Jarðhiti Norðurþing Orkumál Samgöngur Skútustaðahreppur Þingeyjarsveit Tengdar fréttir Gufu hleypt á fyrri aflvél Þeistareykja Nýjasta stórvirkjun landsins, jarðhitavirkjunin á Þeistareykjum, er að verða tilbúin og verður gufu hleypt í fyrsta sinn á aflvélar í þessari viku. 26. september 2017 21:31 Óðinn og Sleipnir bora eftir orku Þeistareykja Fimmtán mánuðum áður en gangsetja á Þeistareykjavirkjun er búið að tryggja tvo þriðju hluta þeirrar orku sem virkjunin þarf. 9. júlí 2016 13:00 Þeistareykjavirkjun felld inn í landið með mosa og lyngi Dregið verður úr sýnileika nýrra mannvirkja á Þeistareykjum með því að þekja vegkanta og sjónmanir með lynggróðri. 28. september 2014 19:15 Vélarnar ræstar fyrir norðan Sautjánda aflstöð Landsvirkjunar að Þeistareykjum var gangsett í gær við hátíðlega athöfn 18. nóvember 2017 07:00 Forsetinn lagði hornstein að stöðvarhúsi Þeistareykjavirkjunar Guðni Th. Jóhannesson forseti Íslands lagði í dag hornstein að Þeistareykjavirkjun en virkjunin er fyrsta jarðvarmavirkjunin sem Landsvirkjun reisir frá grunni. 23. september 2016 21:15 Mest lesið Braut reglur þegar hann minntist Steins Innlent Aðstoðar tugi fórnarlamba Samúels á Spáni Innlent Útför Steins Ármanns Innlent Skera rúma fjóra milljarða af vegagerð Innlent Fæddi barn utan við verslun Elko Innlent Jarðsyngur sinn besta vin Innlent Hafna tilboðum í rekstur skíðasvæðisins og sjá um það sjálf Innlent Samúel hafi sótt hart að fólki að greiða fyrir fram Innlent Halla hæstánægð með stólaskiptin Innlent Daði segir eyðsluseggjum að hemja sig Innlent Fleiri fréttir Sagði fósturmissinn með vilja gerðan og hótaði að taka frá henni börnin Hanna Katrín átti fund með sendiherra Kína Viðraði hugmyndir um bandarískt Ísland við Bjarna „Við erum að gera stóra hluti í samgöngum“ Halla hæstánægð með stólaskiptin Próflaus á öfugum vegarhelmingi Uppstokkun í fullri sátt innan Framsóknar Tvíkjálkabraut konuna en sleppur við fangelsi Braut reglur þegar hann minntist Steins Skera rúma fjóra milljarða af vegagerð Hallinn töluverður en mun minni en búist var við Fæddi barn utan við verslun Elko Daði segir eyðsluseggjum að hemja sig Afkoma borgarinnar tólf milljörðum króna verri en reiknað var með Féllu af þingi en fóru ekki langt „Við tökum þessa stöðu mjög alvarlega“ Útför Steins Ármanns Ráðherra boðar aukið eftirlit Samúel hafi sótt hart að fólki að greiða fyrir fram Rektorarnir svara fyrir sig Opna nýja sundlaug í Urriðaholti Hekla Aurora skorin niður í minjagripi Jarðsyngur sinn besta vin Segja ráðherra hafa gengið fram hjá þingnefnd þegar hann sendi ESB bréf Aðstoðar tugi fórnarlamba Samúels á Spáni Geti leyst mannaflavanda hjúkrunarheimila með tæknilausnum Hafna tilboðum í rekstur skíðasvæðisins og sjá um það sjálf Uppgjör sýni „alvarlega“ stöðu Seltjarnarnesbæjar „Þið fáið ekki að skilgreina hvað íslenska þjóðin sagði“ Verkin segi allt aðra sögu en Kristrún Sjá meira

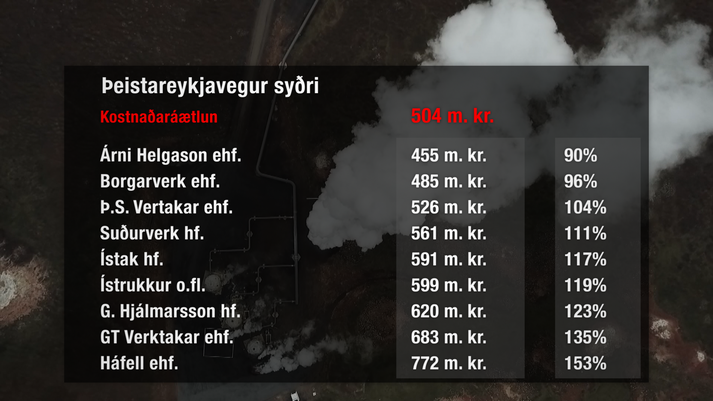

Landsvirkjun er að hefja lagningu sautján kílómetra heilsársvegar sem tengja mun Þeistareyki og Mývatnssveit. Þetta verður ein stærsta vegagerð ársins og mun opna áhugaverða hringleið fyrir ferðamenn um stórbrotið svæði. Fjallað var um verkefnið í fréttum Stöðvar 2. Vegna smíði Þeistareykjavirkjunar var hafist handa við lagningu nýs vegar milli Húsavíkur og Þeistareykja fyrir sex árum en þar með fengu vegfarendur uppbyggðan veg með bundnu slitlagi í stað jeppaslóða.Frá lagningu Þeistareykjavegar nyrðri haustið 2014. Húsavík sést til hægri.Stöð 2/Egill Aðalsteinsson.En þetta var bara fyrri áfanginn því núna ráðgerir Landsvirkjun að hefja framkvæmdir í sumar við síðari áfangann; sem er að tengja Þeistareyki við Mývatnssvæðið. Þeistareykjavegur nyrðri, milli Húsavíkur og Þeistareykja, er um þrjátíu kílómetra langur en síðari áfanginn, Þeistareykjavegur syðri, milli Þeistareykja og þjóðvegarins á Hólasandi, verður sautján kílómetra langur. Níu tilboð bárust í lagningu Þeistareykjavegar syðri.Grafík/Guðmundur Björnsson.Þegar tilboð voru opnuð í verkið hjá Landsvirkjun í síðasta mánuði reyndist Árni Helgason ehf. eiga lægsta boð, upp á 455 milljónir króna, sem var 90 prósent af 504 milljóna króna kostnaðaráætlun. Alls bárust níu tilboð og reyndust tvö þeirra undir kostnaðaráætlun, en samkvæmt upplýsingum Landsvirkjunar er nú unnið að gerð samnings við lægstbjóðanda, Árna Helgason. Markmið fyrirtækisins með vegagerðinni er að auðvelda samrekstur jarðgufuvirkjana í Þingeyjarsýslum með því að koma á heilsárstengingu milli Þeistareykja og Kröfluvirkjunar. Þannig styttist leiðin milli Þeistareykja og Mývatns úr 94 kílómetrum niður í 36 kílómetra.Frá Þeistareykjum. Gamla bæjarstæðið og gangnamannaskálinn eru við hverasvæðið undir Bæjarfjalli.Stöð 2/Arnar Halldórsson.Um leið opnast spennandi hringleið fyrir ferðamenn inn á stórbrotið svæði, og ekki bara með borholur og gufuaflspípur í forgrunni. Þar má einnig sjá ósnortna eldgíga og miklar jarðsprungur og hverasvæðið við gamla gangnamannaskálann á Þeistareykjum þætti eflaust mörgum ferðarinnar virði að skoða, en þar stóð bærinn Þeistareykir forðum. Stefnt er að því að vegagerðinni verði lokið haustið 2021. Hér má sjá frétt Stöðvar 2:
Ferðamennska á Íslandi Jarðhiti Norðurþing Orkumál Samgöngur Skútustaðahreppur Þingeyjarsveit Tengdar fréttir Gufu hleypt á fyrri aflvél Þeistareykja Nýjasta stórvirkjun landsins, jarðhitavirkjunin á Þeistareykjum, er að verða tilbúin og verður gufu hleypt í fyrsta sinn á aflvélar í þessari viku. 26. september 2017 21:31 Óðinn og Sleipnir bora eftir orku Þeistareykja Fimmtán mánuðum áður en gangsetja á Þeistareykjavirkjun er búið að tryggja tvo þriðju hluta þeirrar orku sem virkjunin þarf. 9. júlí 2016 13:00 Þeistareykjavirkjun felld inn í landið með mosa og lyngi Dregið verður úr sýnileika nýrra mannvirkja á Þeistareykjum með því að þekja vegkanta og sjónmanir með lynggróðri. 28. september 2014 19:15 Vélarnar ræstar fyrir norðan Sautjánda aflstöð Landsvirkjunar að Þeistareykjum var gangsett í gær við hátíðlega athöfn 18. nóvember 2017 07:00 Forsetinn lagði hornstein að stöðvarhúsi Þeistareykjavirkjunar Guðni Th. Jóhannesson forseti Íslands lagði í dag hornstein að Þeistareykjavirkjun en virkjunin er fyrsta jarðvarmavirkjunin sem Landsvirkjun reisir frá grunni. 23. september 2016 21:15 Mest lesið Braut reglur þegar hann minntist Steins Innlent Aðstoðar tugi fórnarlamba Samúels á Spáni Innlent Útför Steins Ármanns Innlent Skera rúma fjóra milljarða af vegagerð Innlent Fæddi barn utan við verslun Elko Innlent Jarðsyngur sinn besta vin Innlent Hafna tilboðum í rekstur skíðasvæðisins og sjá um það sjálf Innlent Samúel hafi sótt hart að fólki að greiða fyrir fram Innlent Halla hæstánægð með stólaskiptin Innlent Daði segir eyðsluseggjum að hemja sig Innlent Fleiri fréttir Sagði fósturmissinn með vilja gerðan og hótaði að taka frá henni börnin Hanna Katrín átti fund með sendiherra Kína Viðraði hugmyndir um bandarískt Ísland við Bjarna „Við erum að gera stóra hluti í samgöngum“ Halla hæstánægð með stólaskiptin Próflaus á öfugum vegarhelmingi Uppstokkun í fullri sátt innan Framsóknar Tvíkjálkabraut konuna en sleppur við fangelsi Braut reglur þegar hann minntist Steins Skera rúma fjóra milljarða af vegagerð Hallinn töluverður en mun minni en búist var við Fæddi barn utan við verslun Elko Daði segir eyðsluseggjum að hemja sig Afkoma borgarinnar tólf milljörðum króna verri en reiknað var með Féllu af þingi en fóru ekki langt „Við tökum þessa stöðu mjög alvarlega“ Útför Steins Ármanns Ráðherra boðar aukið eftirlit Samúel hafi sótt hart að fólki að greiða fyrir fram Rektorarnir svara fyrir sig Opna nýja sundlaug í Urriðaholti Hekla Aurora skorin niður í minjagripi Jarðsyngur sinn besta vin Segja ráðherra hafa gengið fram hjá þingnefnd þegar hann sendi ESB bréf Aðstoðar tugi fórnarlamba Samúels á Spáni Geti leyst mannaflavanda hjúkrunarheimila með tæknilausnum Hafna tilboðum í rekstur skíðasvæðisins og sjá um það sjálf Uppgjör sýni „alvarlega“ stöðu Seltjarnarnesbæjar „Þið fáið ekki að skilgreina hvað íslenska þjóðin sagði“ Verkin segi allt aðra sögu en Kristrún Sjá meira
Gufu hleypt á fyrri aflvél Þeistareykja Nýjasta stórvirkjun landsins, jarðhitavirkjunin á Þeistareykjum, er að verða tilbúin og verður gufu hleypt í fyrsta sinn á aflvélar í þessari viku. 26. september 2017 21:31
Óðinn og Sleipnir bora eftir orku Þeistareykja Fimmtán mánuðum áður en gangsetja á Þeistareykjavirkjun er búið að tryggja tvo þriðju hluta þeirrar orku sem virkjunin þarf. 9. júlí 2016 13:00
Þeistareykjavirkjun felld inn í landið með mosa og lyngi Dregið verður úr sýnileika nýrra mannvirkja á Þeistareykjum með því að þekja vegkanta og sjónmanir með lynggróðri. 28. september 2014 19:15
Vélarnar ræstar fyrir norðan Sautjánda aflstöð Landsvirkjunar að Þeistareykjum var gangsett í gær við hátíðlega athöfn 18. nóvember 2017 07:00
Forsetinn lagði hornstein að stöðvarhúsi Þeistareykjavirkjunar Guðni Th. Jóhannesson forseti Íslands lagði í dag hornstein að Þeistareykjavirkjun en virkjunin er fyrsta jarðvarmavirkjunin sem Landsvirkjun reisir frá grunni. 23. september 2016 21:15
